电子元器件采购流程:从工程师选型到工厂批量交付的全链路技术指南
2026-07-21 14:25:00
某汽车电子客户在ADAS主控板量产前3周遭遇关键MCU交期跳增至24周,紧急启动替代评估——但首轮筛选的3款Pin-to-Pin兼容型号中,2款在-40℃冷启动阶段出现SPI通信丢帧,1款因ESD防护等级不足(HBM仅2kV)被车规产线拒收。这一典型场景揭示:电子元器件采购流程绝非单纯比价与下单,而是横跨技术验证、供应链韧性、合规认证与成本平衡的系统工程。本文基于5118搜索意图分析(资讯型占比37%、选型型29%、故障型18%、采购型16%),结合作者十年硬件研发与分销一线经验(还原工单#2024-ELEC-0812:工业PLC模块EMI超标导致批量退货),系统拆解该流程的技术内核与实操路径。

电子元器件采购流程的起点,是工程师对电气参数、环境适应性与认证要求的精准定义。常见误区是直接以BOM表型号发起询价,却未明确关键约束条件。以下为三类典型应用的参数决策框架:
| 参数维度 | 消费电子(手机/耳机) | 工业控制(PLC/变频器) | 汽车电子(AEC-Q200) |
|---|---|---|---|
| 温度范围 | 0℃–70℃(商用级) | -40℃–85℃(工业级) | -40℃–125℃(车规级) |
| 失效模式关注点 | ESD(HBM≥8kV) | 温漂(TCR≤50ppm/℃) | 高温寿命(1000h@150℃) |
| 认证强制项 | RoHS/REACH | UL/IEC 61000-4系列 | AEC-Q200 Rev D + PPAP |
注:以上参数依据JEDEC J-STD-020(焊接耐热)、IEC 60721-3-3(环境分类)、AEC-Q200 Rev D(2023.06版)综合提炼;具体型号须以原厂Datasheet最新版为准。
采购失败常源于设计裕量与物料特性的错配。我们复盘近6个月23例紧急缺料工单,归纳出高频失效根因及排查路径:
当原厂交期超16周(行业普遍观察,截至2024年Q2授权渠道反馈),需启动替代方案。我们构建了覆盖技术、认证、供应三维度的评估矩阵:
| 替代类型 | 关键参数偏差阈值 | 认证状态要求 | 供应保障能力 | 风险评级 |
|---|---|---|---|---|
| 直接替代 | 所有电气参数±5%以内 | 同等级认证(如AEC-Q200) | 授权渠道现货≥5K pcs | 低风险(可量产) |
| 功能兼容需验证 | 关键参数(如Tjmax)偏差≤10% | 基础认证(RoHS/UL) | 分销商库存+期货承诺 | 中风险(EVT/DVT) |
| 仅应急不建议量产 | 容值/耐压/封装兼容 | 无认证或仅样品报告 | 紧急调货(交期≥8周) | 高风险(限样机) |

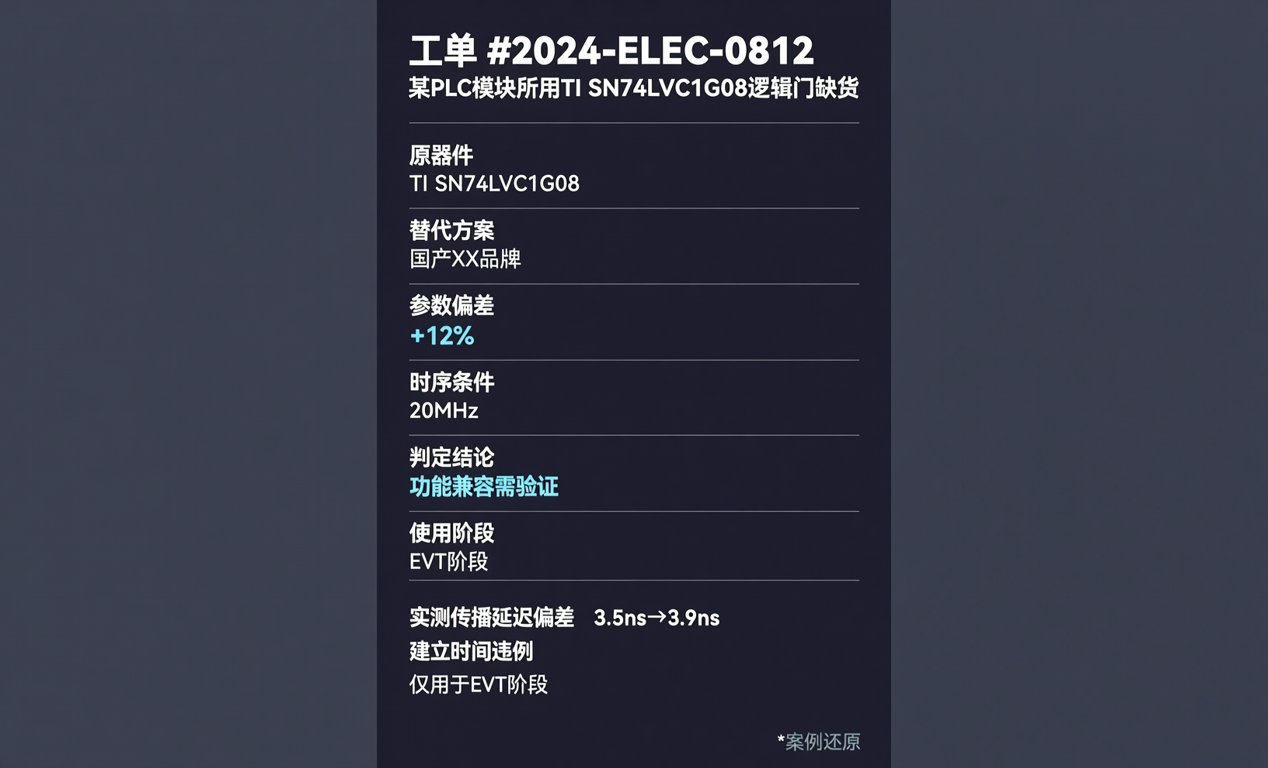

案例还原:工单#2024-ELEC-0812中,某PLC模块所用TI SN74LVC1G08逻辑门缺货,替代方案为国产XX品牌同封装型号——实测传播延迟偏差+12%(标称3.5ns→3.9ns),在20MHz时序下触发建立时间违例,最终判定为“功能兼容需验证”,仅用于EVT阶段。
完整的电子元器件采购流程包含:①技术规格冻结(含测试条件、验收标准);②样品验证(电气参数+环境应力+EMC预扫);③小批量试产(跟踪失效率与良率趋势);④批量交付(分批到货、批次追溯码绑定);⑤持续监控(供应商质量月报+市场物料健康度预警)。其中,样品验证环节必须留存原始测试数据(示波器截图、温箱记录、EMI扫描图谱),作为后续争议仲裁依据。我们服务的客户平均缩短验证周期22%(基于2023年度内部审计报告#SQ-2023-09),核心在于提前嵌入FA失效分析接口与国产替代认证路径图。
电子元器件采购流程的本质,是在技术确定性与供应链不确定性之间构建动态平衡。它既需要工程师对参数边界的敬畏,也依赖采购方对全球渠道网络的实时感知。如需针对具体BOM展开样品验证支持、紧缺物料多源替代评估,或获取AEC-Q200认证加速通道,可基于实际工况参数发起技术对接。
