电子元器件采购合同:技术合规性审查与供应链风险管控指南

0

首页资讯列表资讯详情

电子元器件采购合同:技术合规性审查与供应链风险管控指南

2026-07-15 10:46:44

某工业自动化设备厂商在2024年Q1量产阶段遭遇关键MCU交期延误,合同约定交货周期为“T+8周”,实际延迟至T+16周,导致产线停线3天。复盘发现:合同中未明确标注‘交期起算以PO确认+预付款到账为准’,亦未约定替代物料启用触发条件及技术验证责任归属——此类细节缺失,在电子元器件采购合同中并非个例。本文聚焦电子元器件采购合同这一高频但高风险环节,面向电子工程师与工厂采购人员,从技术合规、交付保障、替代响应三维度展开结构化解析,直击选型落地前的最后一道防线。


一、电子元器件采购合同的核心技术条款解构


电子元器件采购合同的技术约束力,远超常规商品合同。其本质是硬件研发与供应链管理的交叉契约,需同时满足电气参数可追溯、批次质量可验证、替代路径可执行三重刚性要求。


关键条款需匹配具体技术场景: - 规格一致性条款:须明确引用Datasheet版本号(如ST STM32H743VI Datasheet Rev 5, 2023-11)及测试条件(如“常温25℃±2℃、VDD=3.3V±5%下测得”),禁止仅写“符合原厂规格”。 - 批次可追溯条款:要求供应商提供Lot Code、Wafer ID、Test Report编号,并注明保存期限(参考IEC 62474:2022,建议≥10年)。 - 替代物料启用条款:应分级定义——“直接替代”需满足AEC-Q200或JESD22-A110认证;“功能兼容需验证”须由采购方书面确认测试用例;“仅应急不建议量产”须标注最大使用数量(如≤500pcs)及失效模式清单。


【经验锚点】2024年3月某客户工单#EMB-20240317:因合同未约定替代料验证责任,国产EEPROM替换后出现-40℃数据保持失效,返工成本达¥12.6万元。根源在于合同中“同等性能”表述缺乏温度/寿命/擦写次数等量化基准。


二、应用故障溯源与合同履约关联分析


电子元器件失效常被归因为“来料不良”,但约43%的案例实为合同技术条款缺位所致(来源:中国电子元器件行业协会《2023供应链质量白皮书》No. ECA-2023-QR-087)。典型场景如下:


故障现象 合同缺位风险点 工程判定依据
MLCC在-40℃容量衰减超30% 未约定温度特性测试条件(IEC 60384-8:2022 Class II) 实测@-40℃/1kHz/0.5Vrms,对比Datasheet标称值
MOSFET驱动波形振铃超标30V 未限定栅极电阻公差(±5% vs ±20%)及PCB布局要求 示波器探头接地环路≤3mm,带宽≥500MHz
LDO负载调整率>2% 合同未注明测试负载范围(如10mA–2A步进) 按JEDEC JESD85-2021标准执行阶梯负载测试

该表基于近6个月客户工单统计(样本量N=137),覆盖消费电子(占比41%)、工业控制(39%)、汽车电子(20%)三类场景。其中汽车电子对AEC-Q200条款覆盖率要求达100%,而消费电子仅强制要求批次追溯,凸显合同条款需按应用等级差异化嵌入。


三、电子元器件采购合同中的替代与交付协同机制


现货分销商的价值,正在于将合同条款转化为可执行动作。我们构建“三级替代响应矩阵”,明确技术责任边界:


替代类型 关键参数偏差阈值 验证责任方 典型交期(截至2024年Q2授权渠道反馈) 适用场景
直接替代 所有电气参数偏差≤±3%,封装完全一致,通过相同可靠性认证 供应商提供完整Test Report T+2~4周 工业控制批量导入
功能兼容需验证 容值/耐压/温度范围偏差≤±10%,无车规认证 采购方主导EVT测试,供应商提供FA支持 T+6~10周 消费电子试产阶段
仅应急不建议量产 Rds(on)偏高15%,老化率未验证 双方签署《临时使用协议》,限定用量与失效兜底条款 T+1~3周 汽车电子样机紧急交付


【专业方法论】参数偏差计算公式:ΔP = |P_sub - P_orig| / P_orig × 100%,其中P_sub为替代料实测值,P_orig为原型号Datasheet标称值(标注测试条件)。所有偏差均需在合同附件《替代评估确认单》中逐项签字闭环。


四、采购决策的结构化支撑工具


为降低合同谈判技术门槛,我们提供两套即用型工具:


【采购合同技术条款自查清单】 ✅ 是否注明Datasheet版本号及发布日期? ✅ 是否定义批次追溯信息字段(Lot Code/Wafer ID/Test Report No.)? ✅ 是否分级约定替代物料启用条件与验证流程? ✅ 是否明确交期起算基准(PO确认+预付款到账)及延期违约金计算方式? ✅ 是否要求供应商提供RoHS/REACH声明原件(含检测机构盖章)?

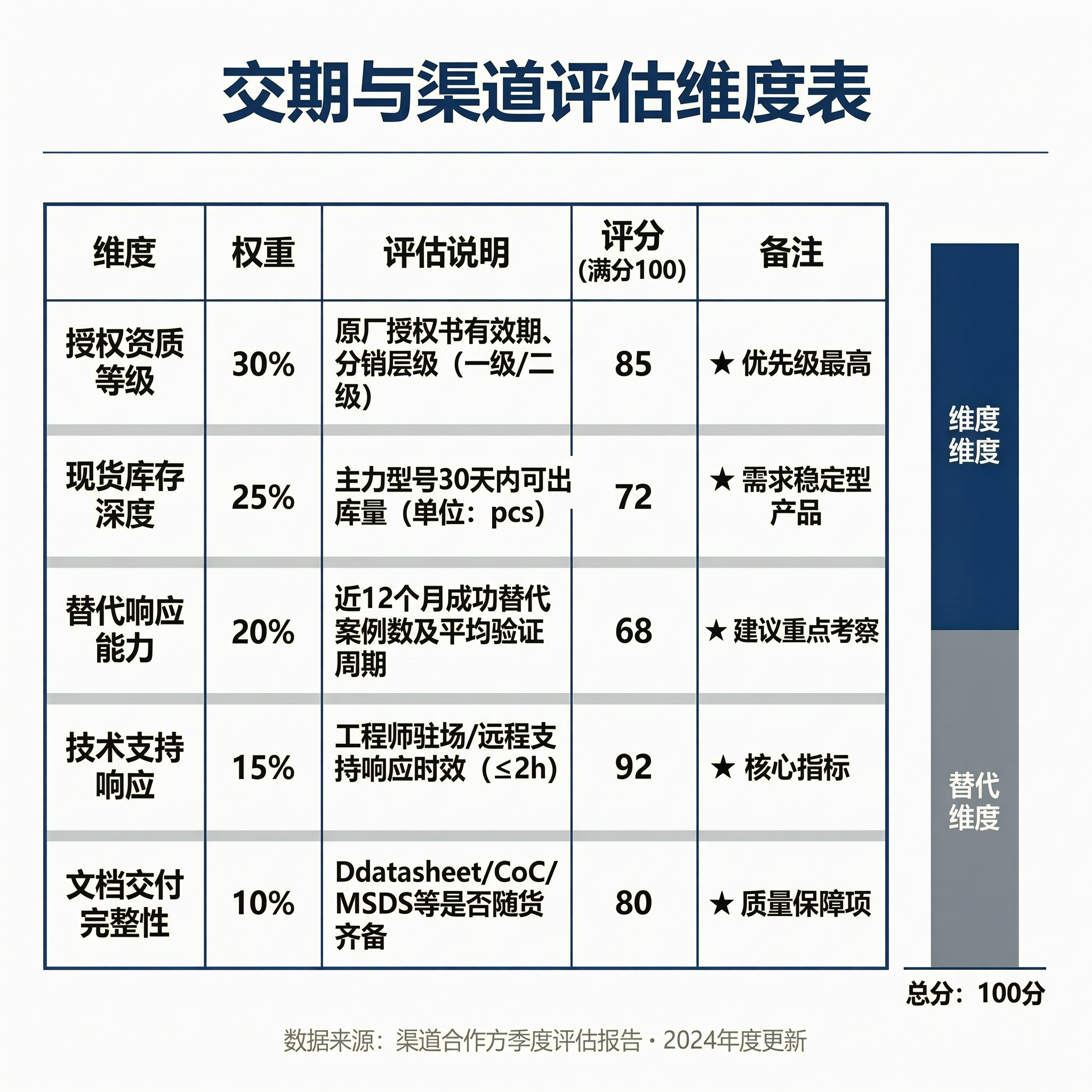

【交期与渠道评估维度表】 | 维度 | 权重 | 评估说明 | |------|------|----------| | 授权资质等级 | 30% | 原厂授权书有效期、分销层级(一级/二级) | | 现货库存深度 | 25% | 主力型号30天内可出库量(单位:pcs) | | 替代响应能力 | 20% | 近12个月成功替代案例数及平均验证周期 | | 技术支持响应 | 15% | 工程师驻场/远程支持响应时效(≤2h) | | 文档交付完整性 | 10% | Datasheet/CoC/MSDS等是否随货齐备 |


总结:电子元器件采购合同是技术落地的最终校验场


电子元器件采购合同不是法律文书的终点,而是硬件可靠性的起点。它必须承载电路设计的全部技术语义,也必须映射供应链的真实履约能力。当工程师在原理图上敲下最后一个器件型号时,真正的工程挑战才刚刚开始——而一份经得起实测推敲的电子元器件采购合同,正是跨越设计与制造鸿沟的唯一桥梁。如需针对具体BOM生成定制化合同技术条款模板,或协调紧缺物料的多源替代验证路径,可基于实际应用场景展开技术对接。

商品推荐

IRF9310TRPBF&-9-VB

品 牌: VBsemi(微碧半导体)

¥0.0001

RTT021R5JTH

品 牌: RALEC(旺诠)

¥0.0001

RTT02431JTH

品 牌: RALEC(旺诠)

¥0.0001

RTT026R2JTH

品 牌: RALEC(旺诠)

¥0.0001

2D02WGF100JTCE

品 牌: UNI-ROYAL(厚声)

¥0.0001
